Menu
Zur Startseite

Unsere neue Halle entsteht. Verfolgen Sie hier die Bauarbeiten.

Neben unserer Werkhalle entstand bis November 2012 unsere neu geplante CNC-Fertigungshalle. Dadurch schafften wir 680 qm zusätzlichen Raum für mehr Produktivität. Durch umfangreiche Schallschutzmaßnahmen schonen wir dabei das Gehör unserer Mitarbeiter und Nachbarn sowie die Umwelt. Durch die Umsetzung der neuesten Wärmeschutzverordnung und die helle Konzeption der Produktionshalle sparen wir in Zukunft deutlich an Energie und setzen damit ein Zeichen für den Umweltschutz.

Hier beginnt unsere Chronik:

→ Zum Ende der Chronik
→ Danke
→ Einweihungsparty

24.06.2012

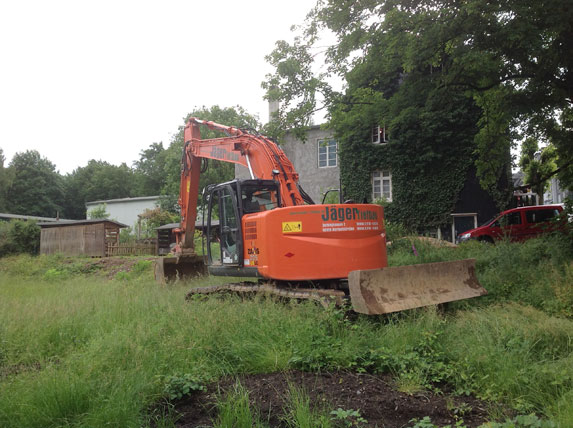

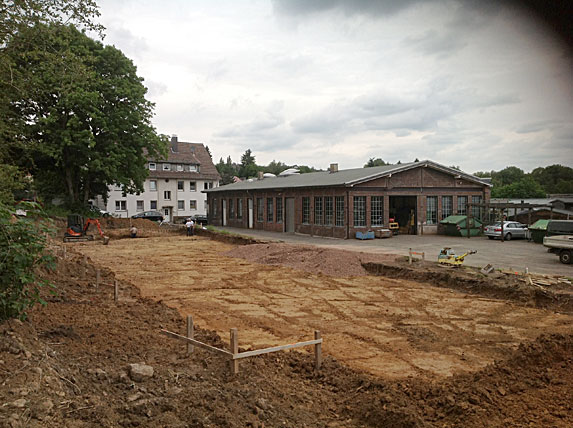

Noch ahnt die Wiese nichts von ihrem Schicksal.

25.06.2012

Morgen geht es richtig los.

26.06.2012

Nach den letzten Regentagen sind wir froh, im Trockenen zu starten.

27.06.2012

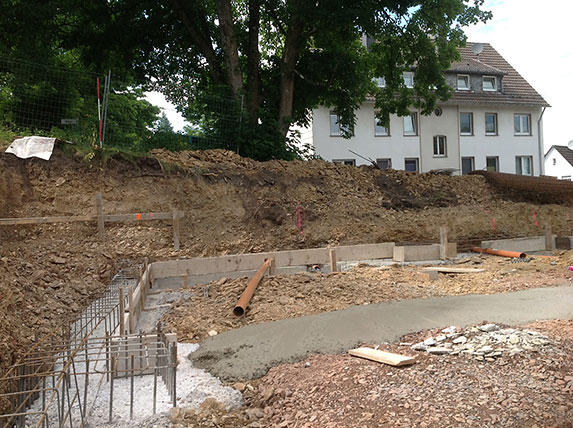

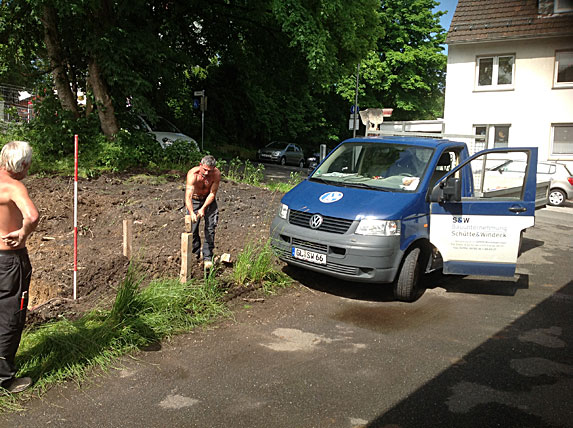

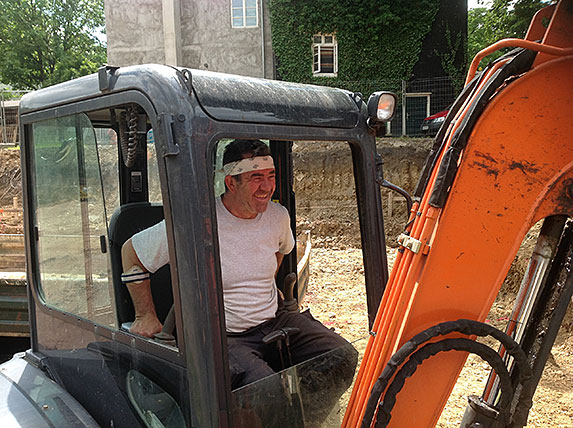

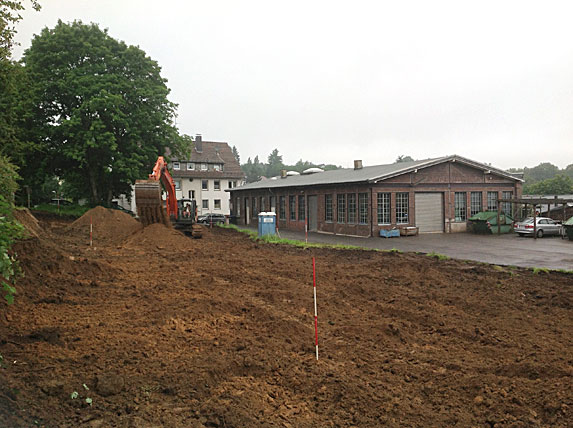

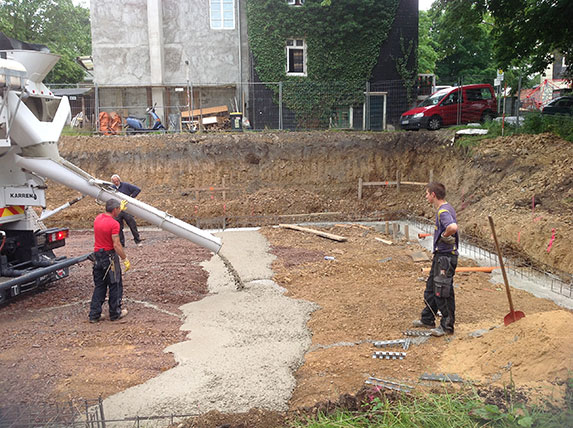

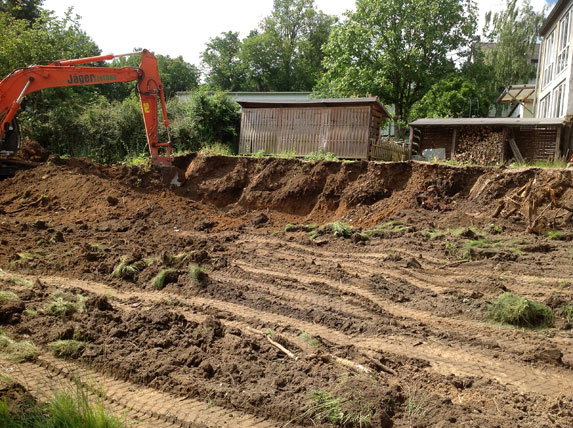

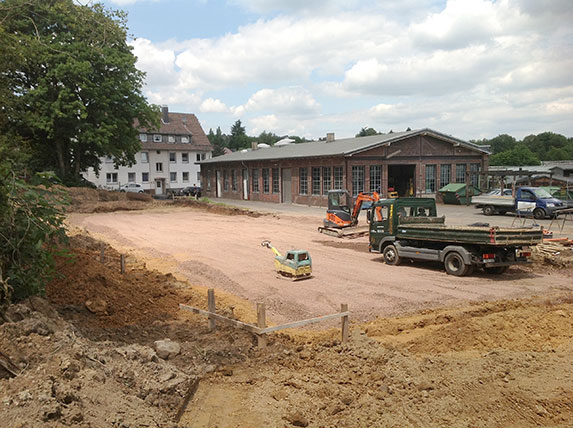

Die Gebäudegrenzen sind abgesteckt, und mit dem Erdaushub kommen wir gut voran.

28.06.2012

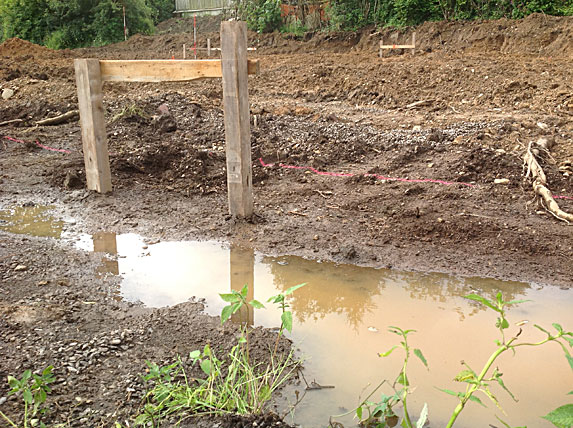

Die Arbeiten am Erdplanum gehen weiter. Zeitgleich werden die Joche für den Vermesser eingeschlagen.

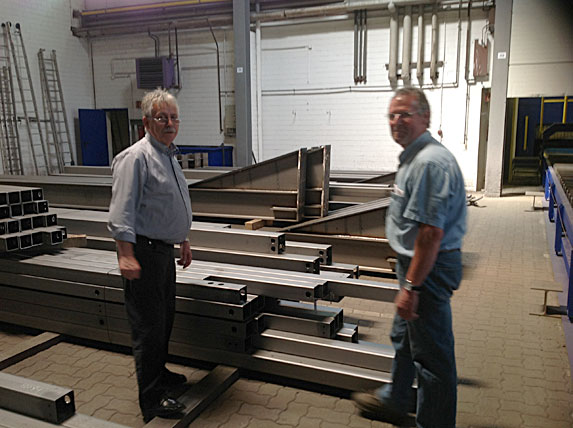

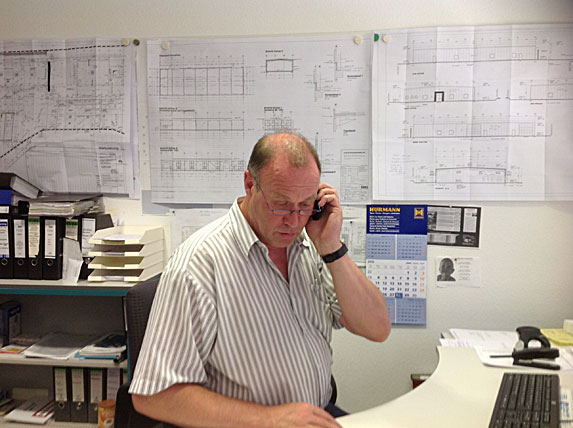

Konstrukteurin Kerstin Hollenbeck von der Briloner Montage- und Schlüsselfertigbau GmbH vor der vollendeten Hallenkonstruktion.

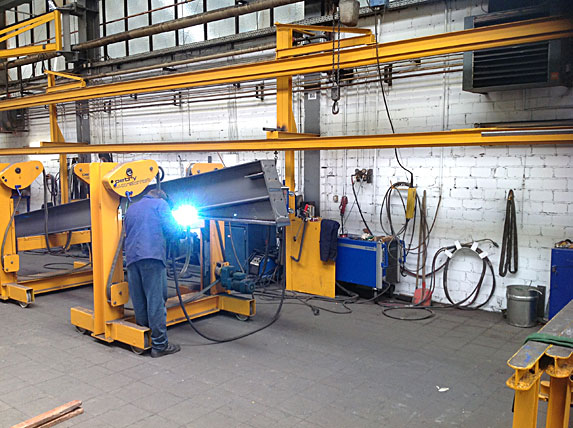

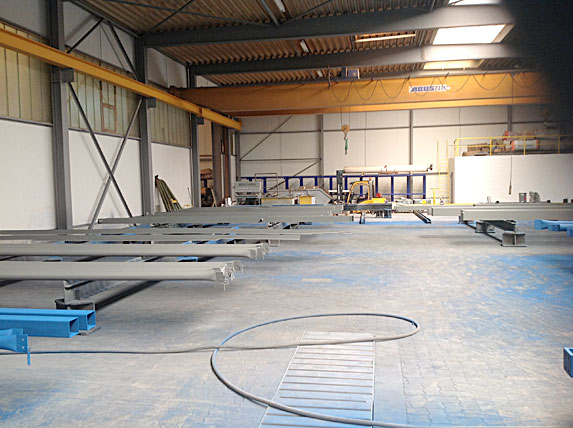

Hallenbau »Made in Germany«. Die BMS Brilon sägt die letzten Stahlträger vollautomatisch millimetergenau zu.

Die Dachbinder werden von Hand fertig geschweißt.

Herr Breddemann (links im Bild) hat als Projektleiter alles im Griff und zeigt die bereits gefertigten Stahlbauteile.

Mit der Grundierung wurde ebenfalls begonnen. Hier endet die Fertigungsstraße, und nächste Woche werden alle Bauteile komplett für den Transport zusammengestellt.

Herr Wiegelmann, Bauleiter von BMS Brilon, ist für die Montage verantwortlich. Ab dem 16.07.2012 geht es los.

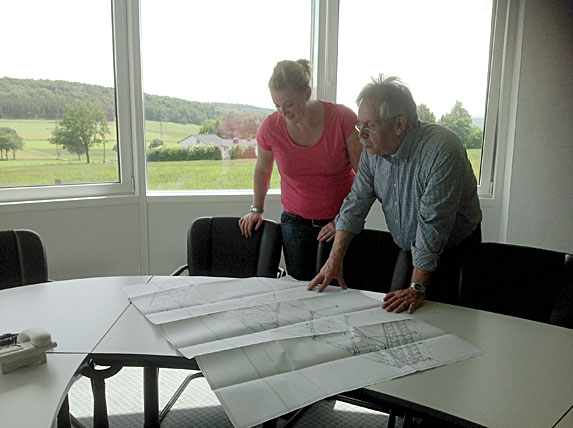

Frau Hollenbeck und Herr Breddemann mit der Montagezeichnung vor traumhafter Kulisse.
Im Sauerland lässt es sich »gut« arbeiten.

29.06.2012

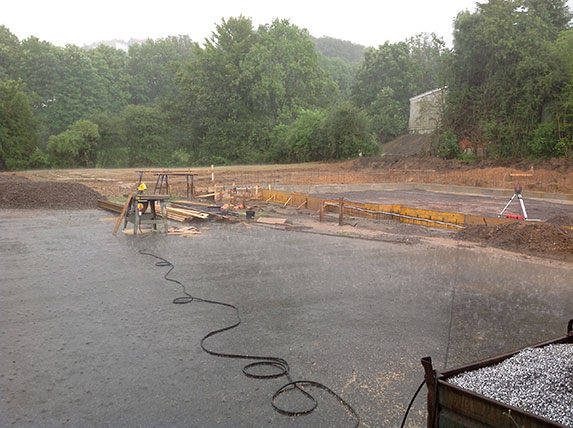

Starke Regenfälle in der Nacht weichten den Boden auf, so dass der Tiefbau ruhen muss. Heute können nur die Vermessungsarbeiten durchgeführt werden.

02.07.2012

Das Wetter spielt heute gut mit, und das Planum ist fertiggestellt. Mit einem Minibagger werden nun die Frostschürzen und Einzelfundamente ausgehoben.

03.07.2012

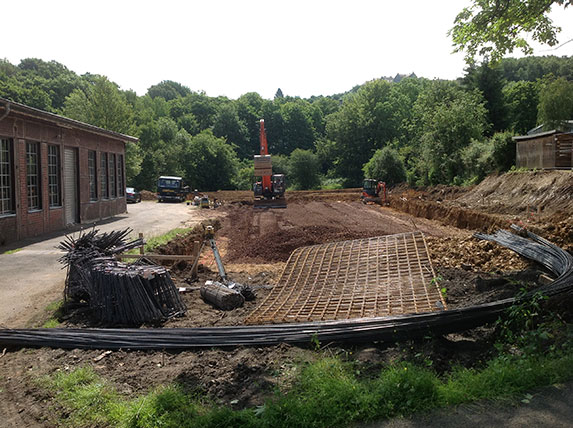

Das Mineralgemisch von 14 Sattelschleppern wird verteilt, und Fundamentkörbe werden gebunden.

Mit Spaß bei der Arbeit geht es schnell voran.

Hier ein Lob an alle beteiligten Handwerker: Unsere Baustelle sieht jederzeit sauber aus.

04.07.2012

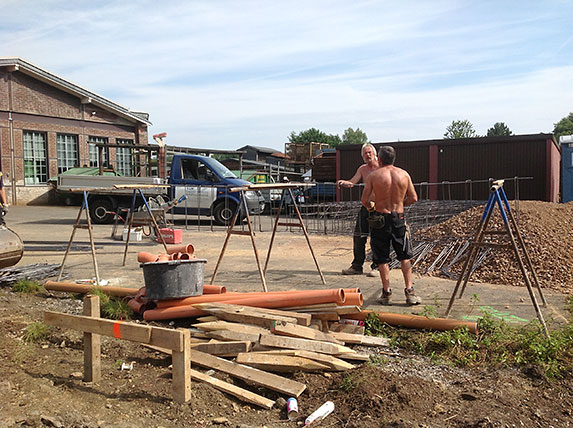

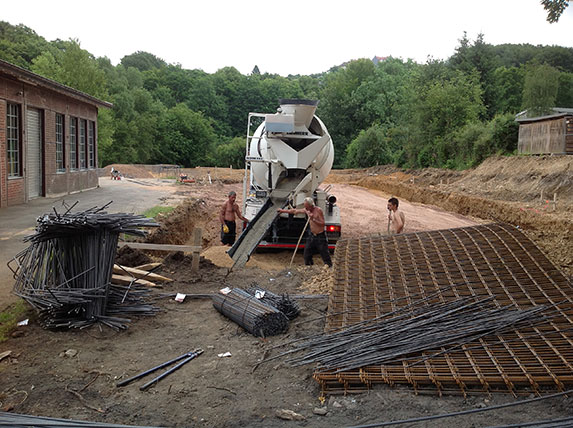

Es werden 118 laufende Meter an Bewehrungskörben von Hand gebunden.

Die Sauberkeitsschicht für die Fundamentkörbe wird betoniert.

05.07.2012

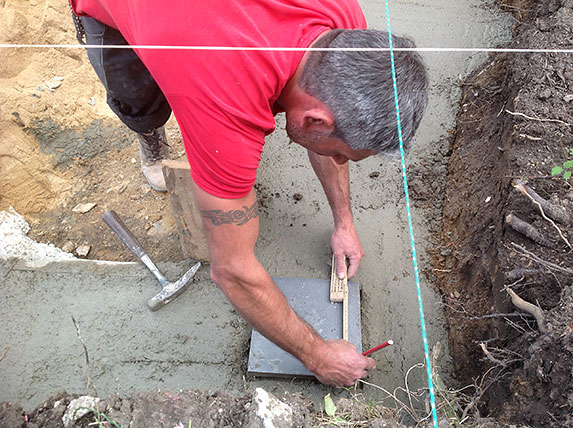

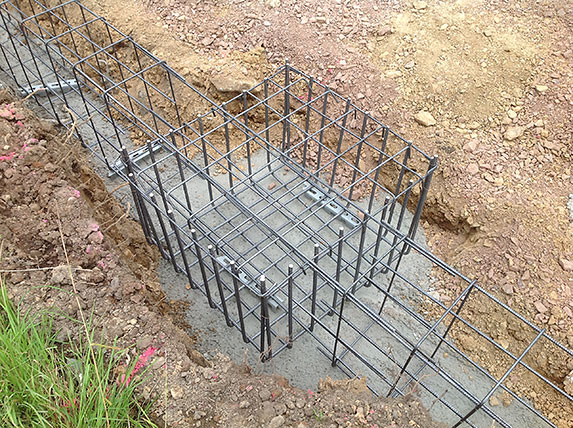

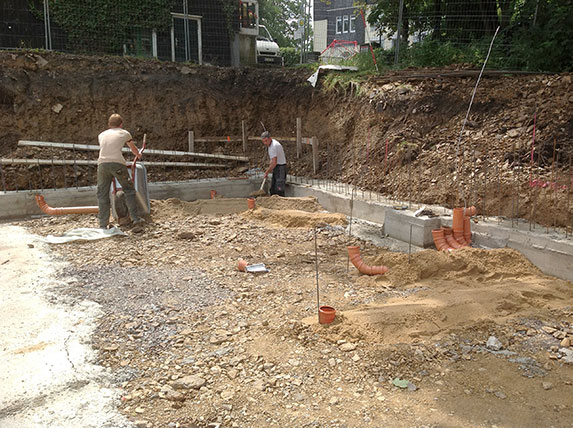

Die Fundamentkörbe werden eingebracht.

06.07.2012

Noch eine Woche Arbeit ist für die Fundamentarbeiten vorgesehen.

09.07.2012

Die Fundamente werden eingeschalt.

10.07.2012

Die Betonierarbeiten erfolgen zeitgleich mit den Einschalarbeiten der Fundamente.

11.07.2012

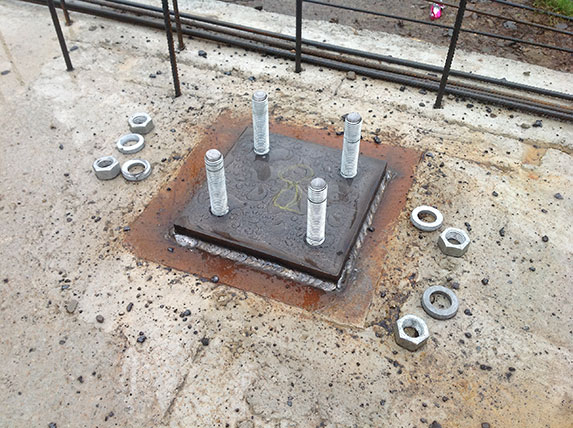

Die Bodenanker für die Stahlhalle werden im frischen Beton eingelassen und ausgerichtet.

Die Entwässerungsrohre werden verlegt.

12.07.2012

Starke Regenfälle behindern die Arbeit, aber wir befinden uns im Bauzeitenplan.

13.07.2012

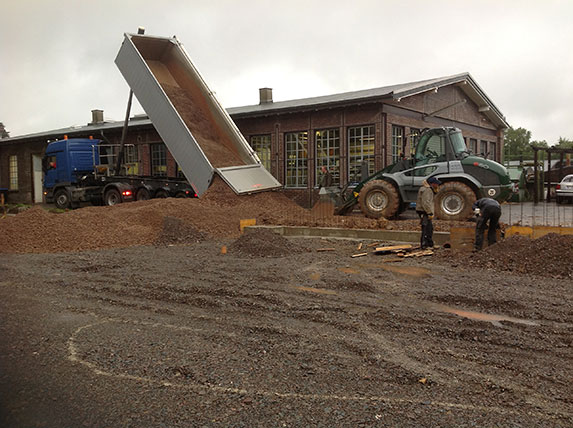

Die Betonierarbeiten der Fundamente sind abgeschlossen, und 250 Tonnen Schotter werden heute angeliefert und verteilt.

Die Bauarbeiter gehen nach vollendeter Arbeit ins wohlverdiente Wochenende.
Am Montag beginnt der Stahlbau.

16.07.2012

Die Befestigungsplatten für die Stützen sind auf den einbetonierten Ankerplatten ausgerichtet und aufgeschweißt.

17.07.2012

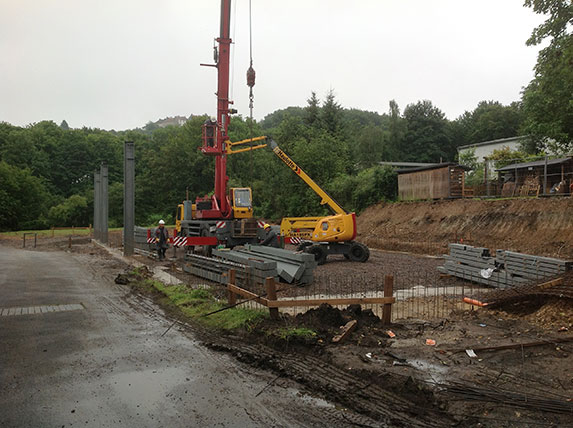

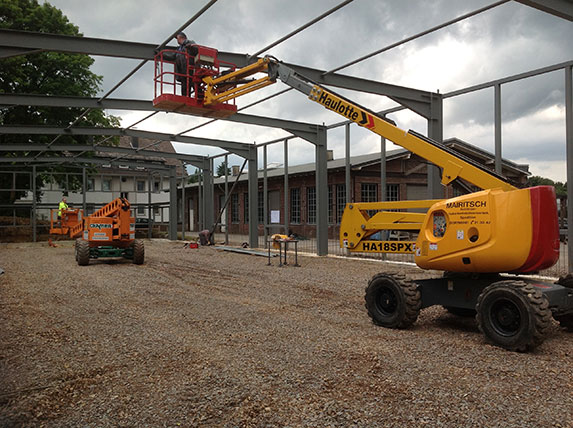

Die Montage des Stahlbaus beginnt.

18.07.2012

Mit drei Monteuren und einem Kranführer geht es zügig voran.

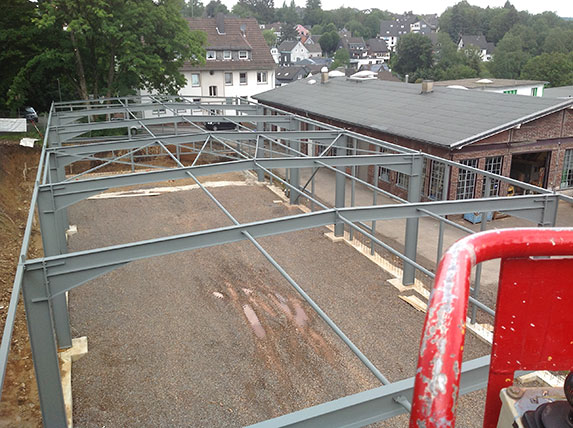

19.07.2012

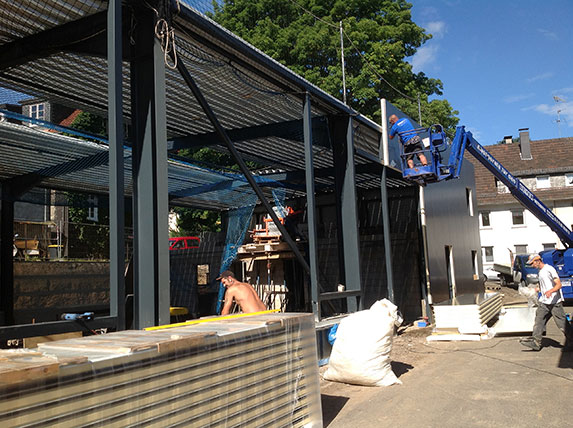

Mit der Teleskop-Arbeitsbühne erreicht man jeden Winkel. Sie macht das Arbeiten in der Höhe viel sicherer und schneller, als es auf einer Leiter oder mit einem Gerüst wäre.

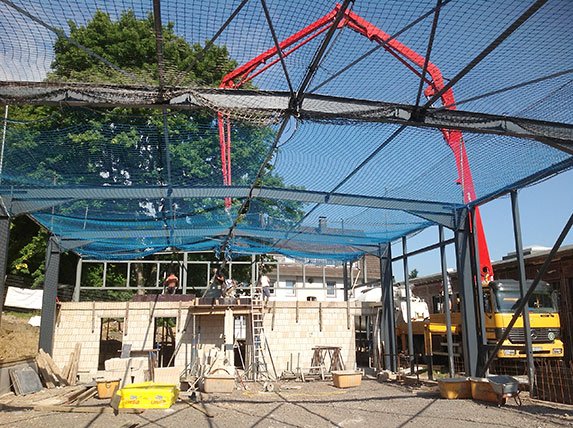

20.07.2012

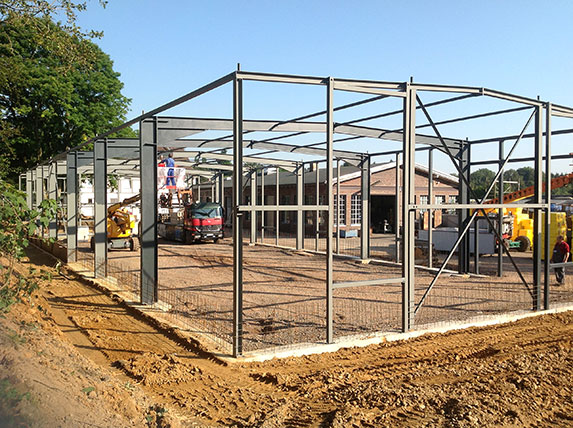

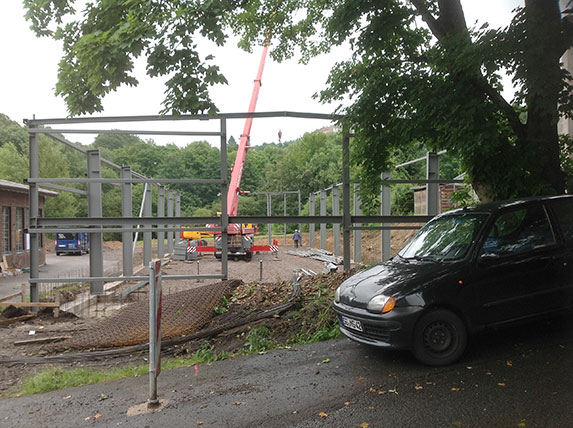

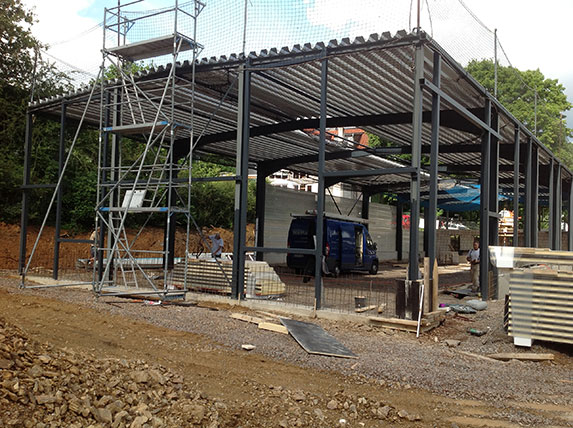

Der Stahlbau steht und ist fertiggestellt.

23.07.2012

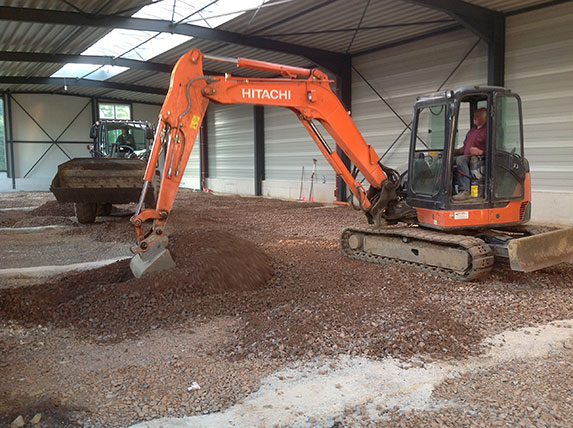

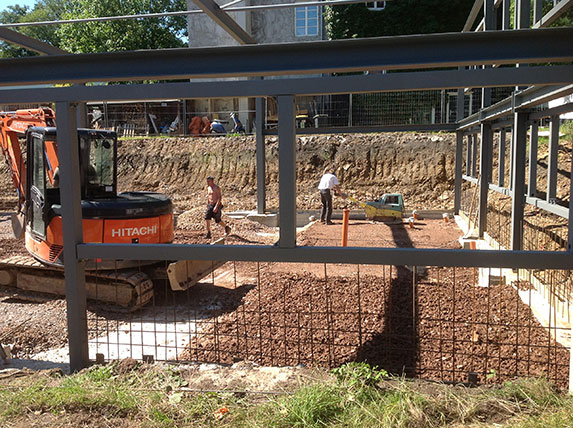

Das Feinplanum für die Bodenplatte der Büro- und Sozialräume wird hergestellt.

24.07.2012

Die Bewehrungsarbeiten nehmen Form und Gestalt an.

25.07.2012

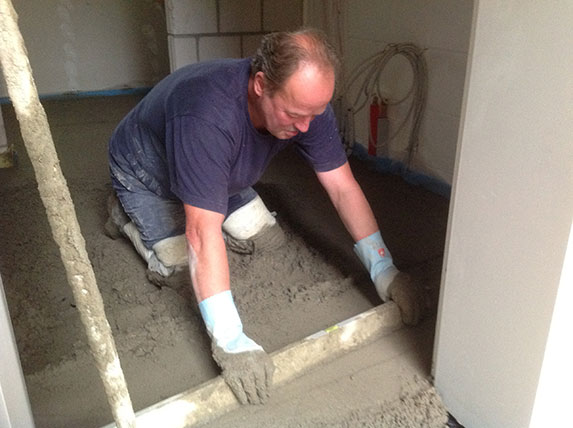

Während man weiter an der Bewehrung für den Sockel arbeitet, wird mal zwischendurch die Betonplatte für den Büro- und Sozialbereich gegossen.

26.07.2012

Parallel zu den Betoniervorbereitungen wird das Stahlgerüst mit einem Fertiganstrich versehen.

27.07.2012

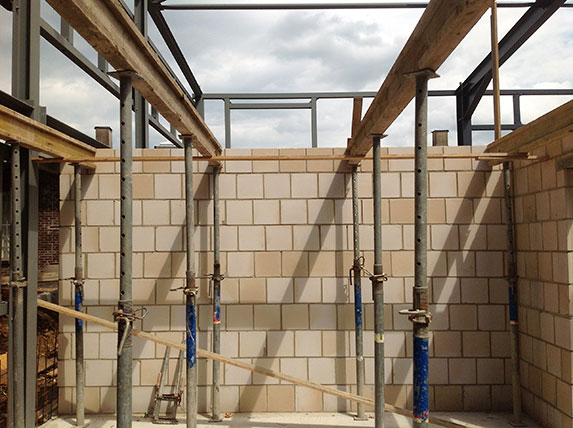

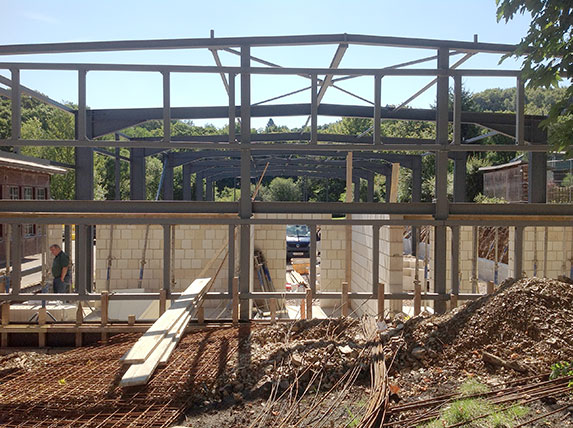

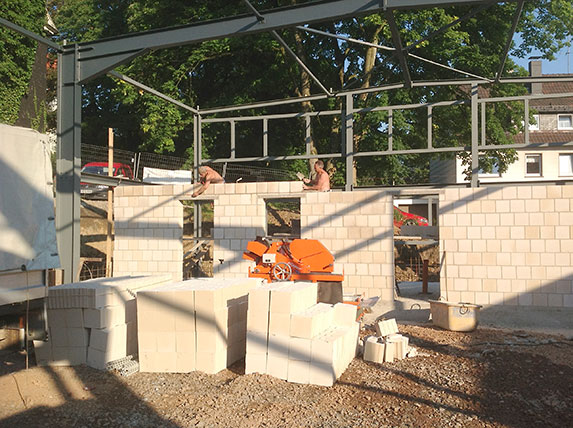

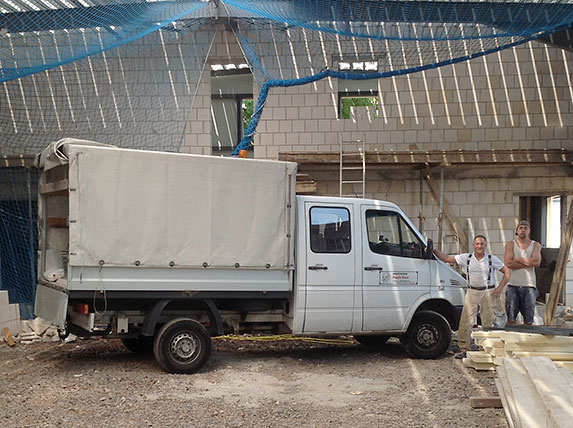

Während der Betoniervorbereitungen des Sockels und der Anstreicharbeiten beginnen auch die Maurerarbeiten.

30.07.2012

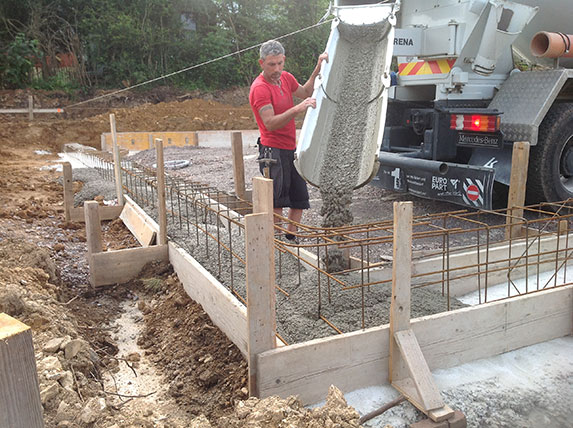

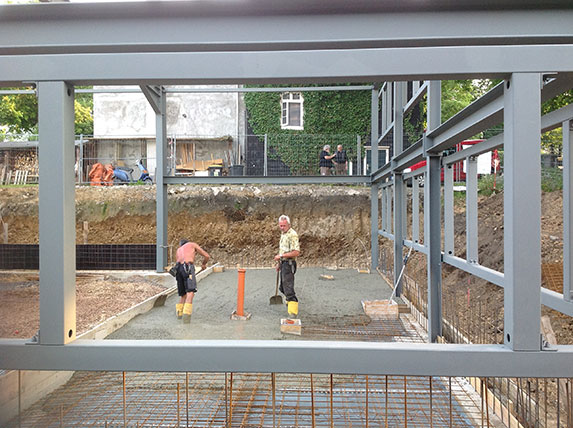

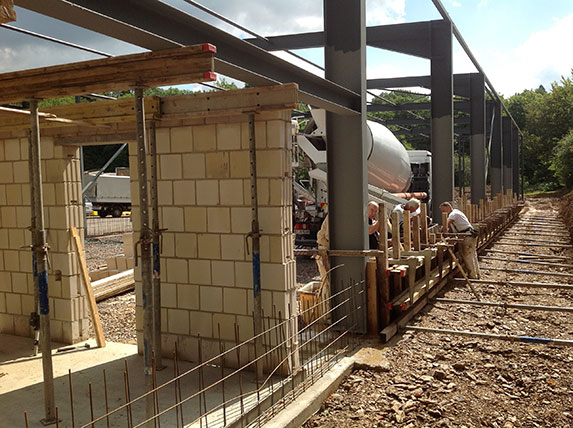

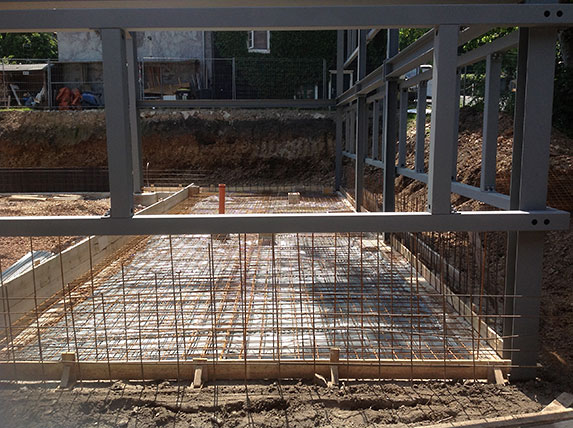

Heute wird das erste Teilstück des Sockels gegossen.

31.07.2012

Die Deckenschalung für die Büros und Sozialräume ist fertiggestellt.

01.08.2012

Bei strahlend blauem Himmel gehen die Arbeiten planmäßig voran.

02.08.2012

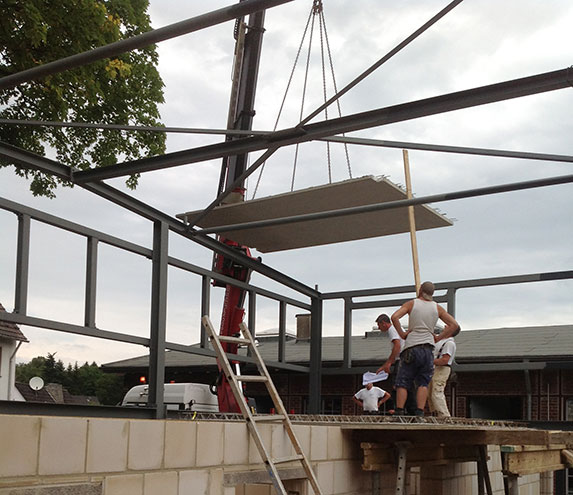

Mit Hilfe eines Kranwagens werden die Deckenplatten auf dem Programmierraum und den Sozialräumen verlegt.

03.08.2012

Nachdem gestern die Deckenplatten eingesetzt wurden, wird nun die Bodenplatte der Büroräume gegossen. Auch die Fangnetze für die Dacharbeiten sind bereits gespannt.

06.08.2012

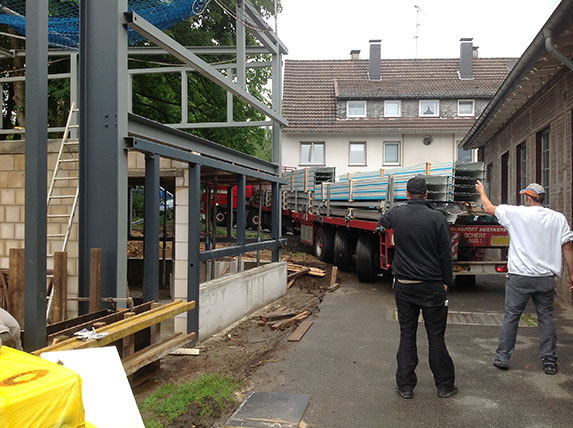

Wolfstraße, Montagmorgen 08.12 Uhr. Die Decken- und Wandelemente werden angeliefert.

07.08.2012

Auf dem Dach sind die Trapezbleche angeschlossen worden. Nun folgen die Wandelemente.
Parallel werden die letzten Meter für den Sockel eingeschalt.

08.08.2012

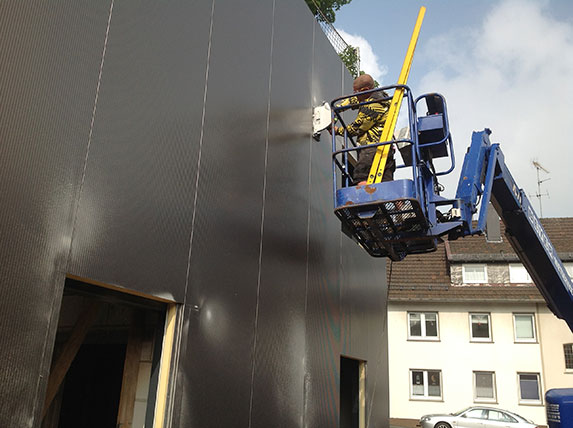

Bei wunderbarem Sommerwetter schreitet die Montage der Wandelemente durch die Fa. MeMo schnell voran.

09.08.2012

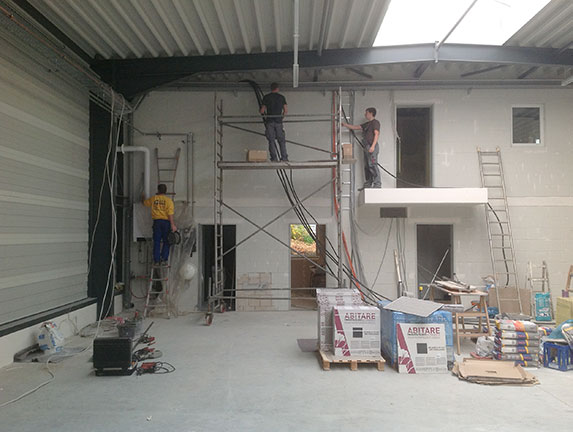

Das Ausschneiden der Fenster und Türen hat begonnen.

10.08.2012

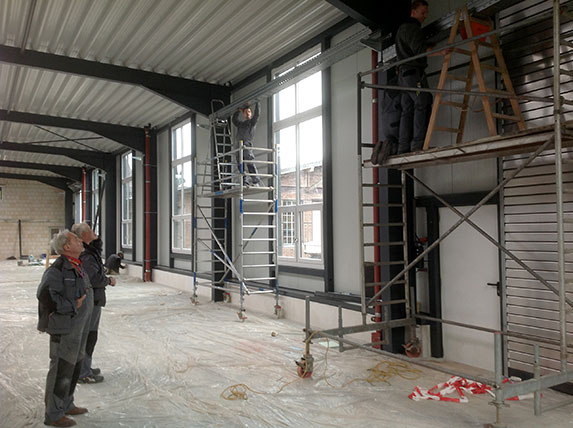

Durch die Fensterausschnitte an der Straßenfront kann man den Maurern bei der Arbeit in den Büroräumen zuschauen.

13.08.2012

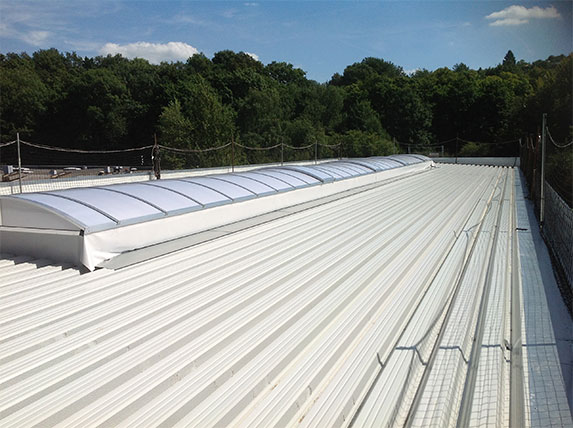

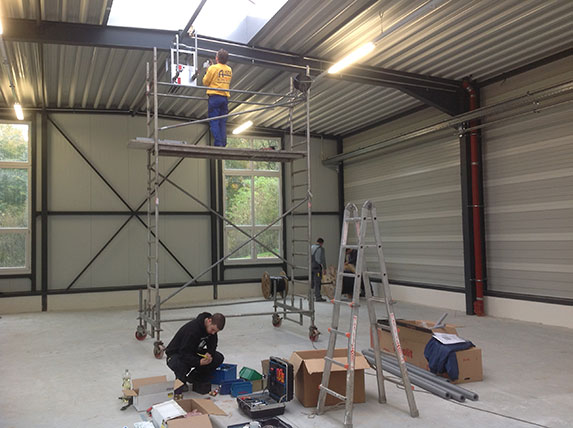

Das über 30 m lange Dachlichtband wird montiert.

14.08.2012

Wir danken Maurermeister Rosario Russo aus Wermelskirchen und seinem Team für die sauberen Arbeiten.

15.08.2012

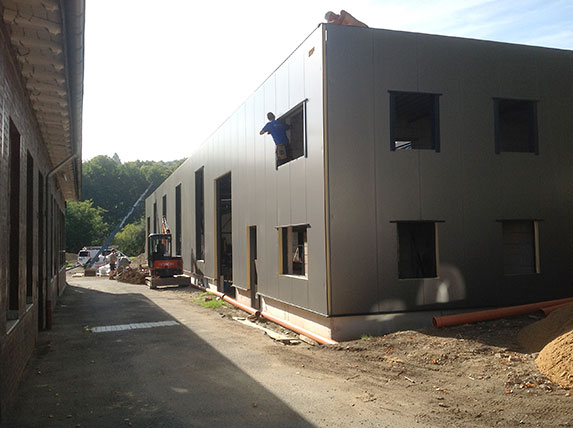

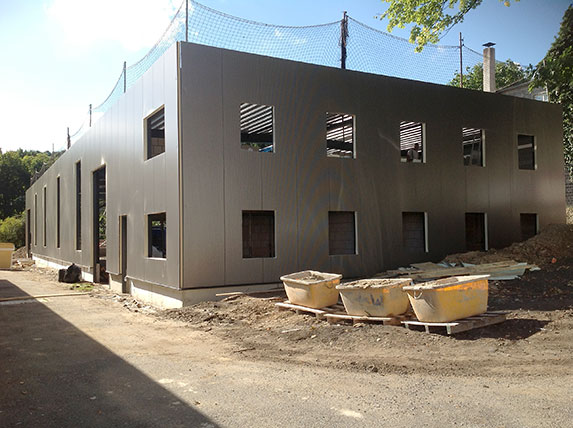

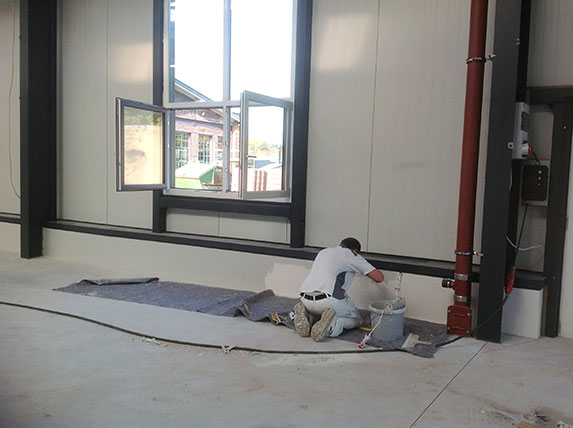

Die Fassadenelemente sowie die Schallschutzwand zur Nachbarschaft sind montiert.

16.08.2012

Bei Sonnenlicht erkennt man das gelochte Trapezblechdach. Die Lochung dient einem erweiterten Schallschutz und trägt zu einer besseren Raumakustik bei.

17.08.2012

Die inneren Randwinkel an Fassade und Dachlichtband sind montiert. Nun kann der Dachdecker kommen.

20.08.2012

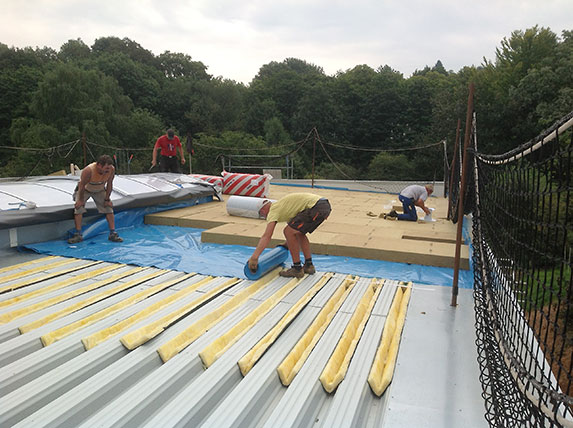

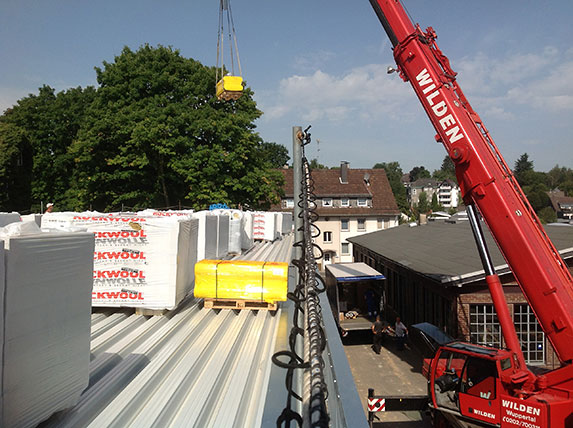

Akustikmatten und Wärmeschutzdämmung werden auf dem Dach verteilt.

21.08.2012

Die Firma WWR aus Bad Salzufflen beginnt mit dem Dachaufbau, bestehend aus Akustikmatte, Dampfsperre und Dämmung.

22.08.2012

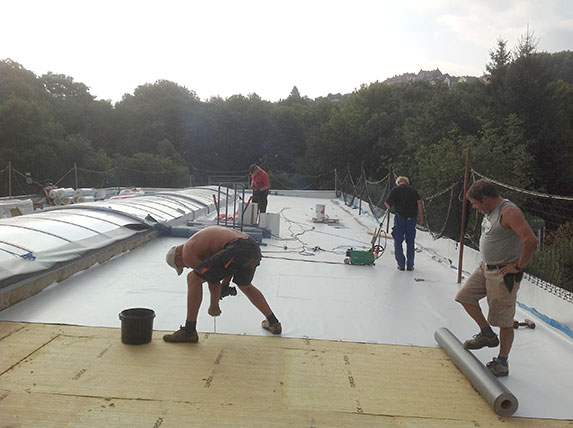

Die Arbeit beim Verschrauben und Verschweißen des Foliendachs geht Hand in Hand vonstatten.

23.08.2012

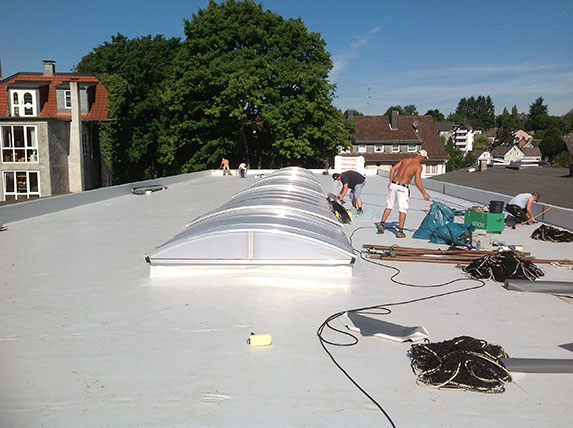

Noch am Vormittag beginnen die Dachdecker mit den Aufräumarbeiten. Hier einen herzlichen Dank für die schnelle Arbeit.

Während die Dachdecker den Rand eindichten, befestigen die Fassadenbauer die Fenstereinfassungen. Zeitgleich wird an der Entwässerung gearbeitet.

24.08.2012

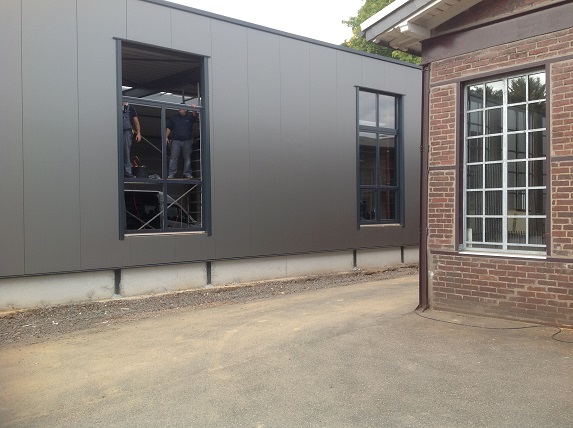

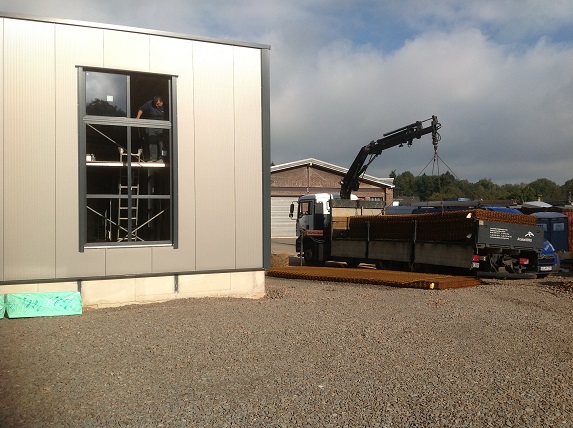

Die Fenster zur Straße wurden montiert.

27.8.2012

Die Installationsleitungen werden verlegt.

28.8.2012

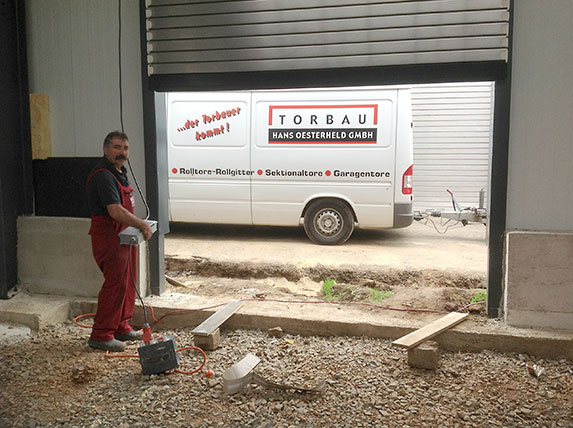

Die Rolltore werden montiert.

29.8.2012

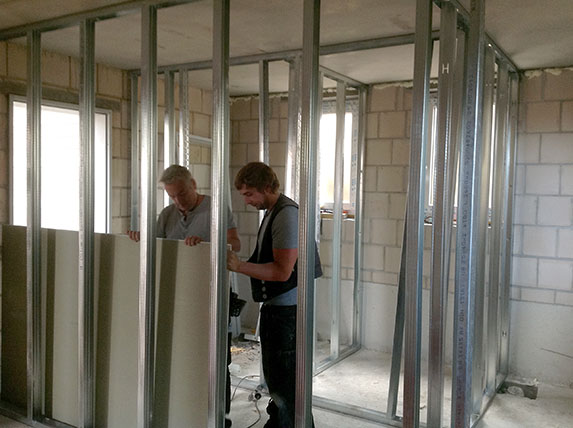

Zimmermeister Christoph Geis mit Gesellensohn von der Bergischen Zimmerei ist für den Trockenausbau verantwortlich.

30.8.2012

Nun kann es regnen, die Fallrohre sind montiert.

31.8.2012

Parallel zu den Trockenbauarbeiten wird auch an den sanitären Anlagen gearbeitet.

3.9.2012

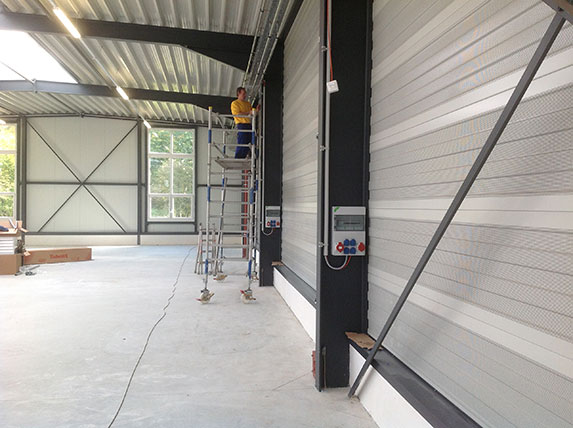

Die Elektriker beginnen mit der Rohbauinstallation.

4.9.2012

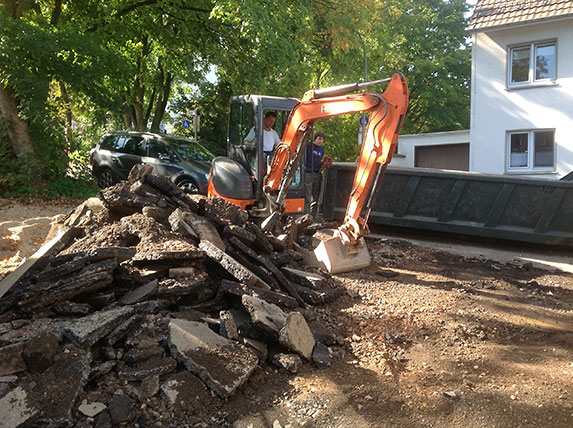

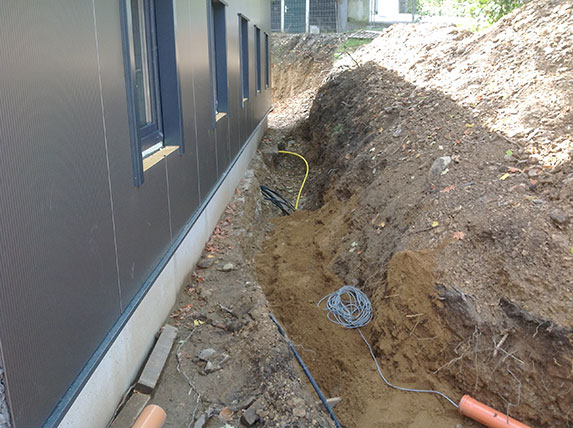

Die Tiefbauarbeiten gehen weiter. An der Verbreiterung unserer Zufahrt wird gearbeitet.

5.9.2012

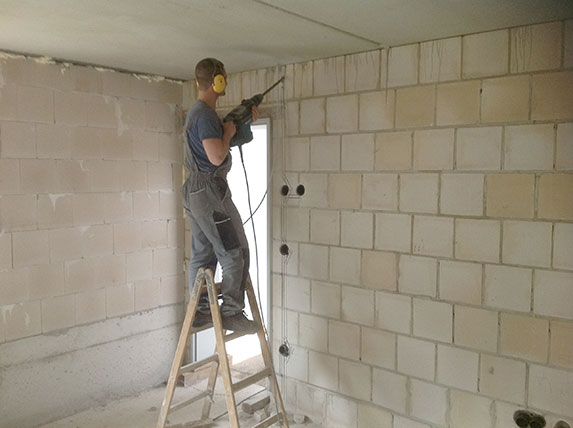

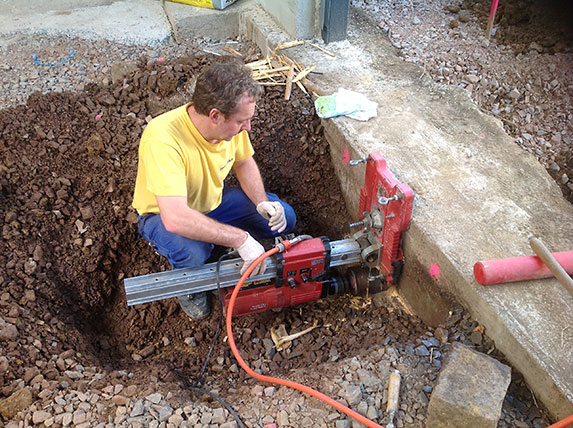

Die Druckluftzufuhr zum Neubau kommt aus der Stammhalle. Hierzu wird eine Kernlochbohrung für die Luftleitung durch das Fundament erstellt.

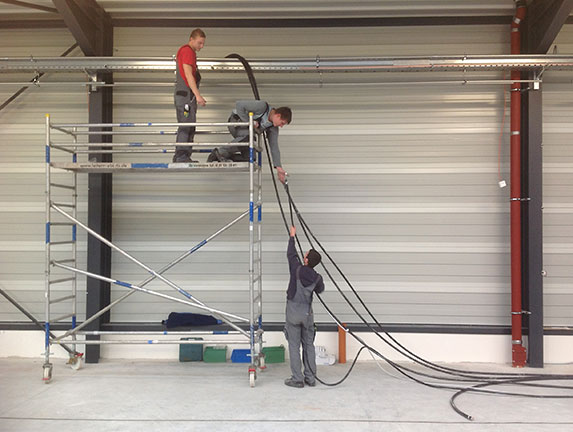

6.9.2012

Nachdem die Rohbauinstallation abgeschlossen wurde, erfolgen die Putzarbeiten durch die Firma Klaus Rohs GmbH.

7.9.2012

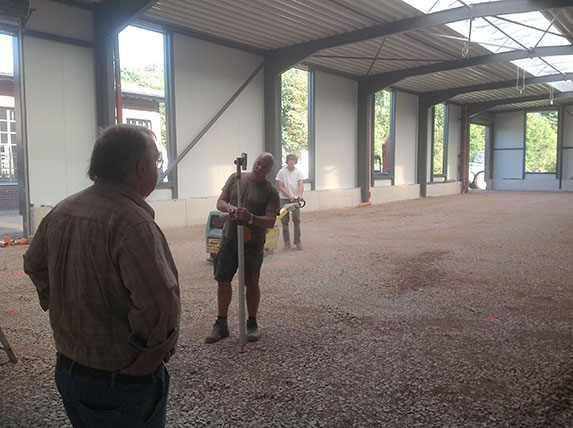

Es wird am Feinplanum gearbeitet.

10.9.2012

Mit einem Nivelliergerät werden die Höhen exakt vermessen.

11.9.2012

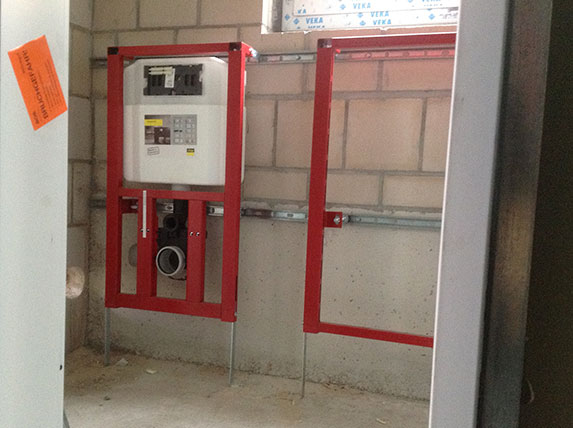

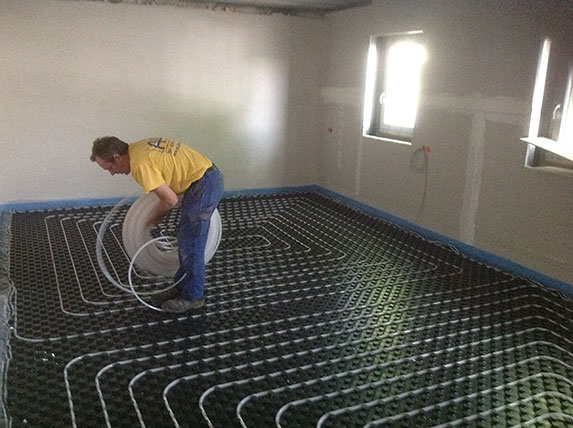

Die Fußbodenheizung für die Büro- und Sozialräume wird verlegt.

12.9.2012

Die Fundamenterder werden an den Stahlträgern angeschlossen.

13.9.2012

Hinter der Halle entstehen die Parkplätze.

14.9.2012

Estrichleger Gerd Richter von der Firma Glupe aus Wermelskirchen verlegt den Heizestrich.

17.9.2012

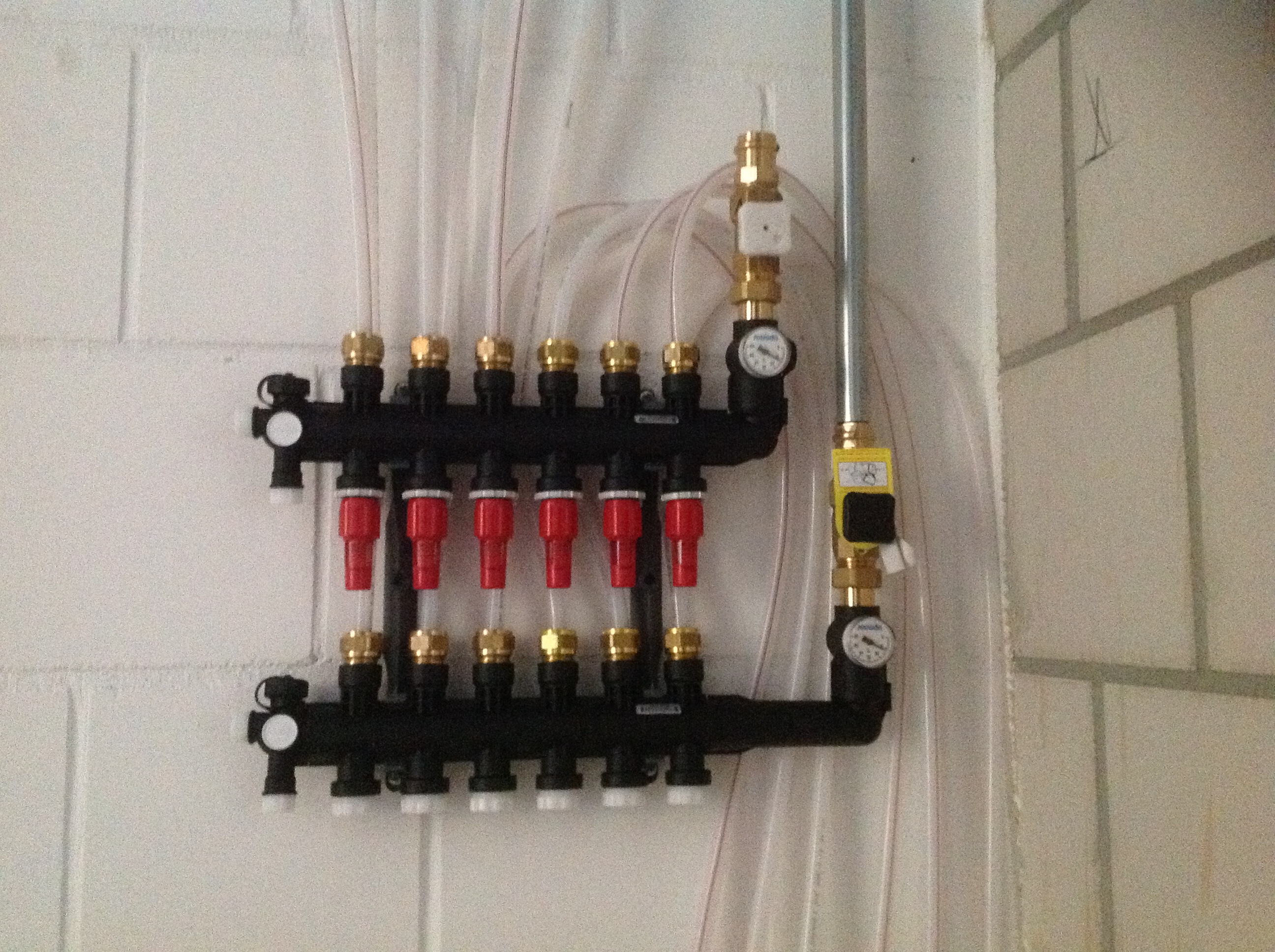

Der Heizverteiler für die Fußbodenheizung wurde installiert.

18.9.2012

Die Hallenfenster werden montiert.

19.9.2012

Die Stahlmatten für die bewehrte Bodenplatte werden abgeladen.

20.9.2012

Die 136 kg schweren Stahlmatten werden schweißtreibend eingebracht und verlegt. Hier arbeitet eine der nur noch wenigen existierenden deutschen Firmen – der Mike Domin Industriefussbodenbau aus Hückelhoven-Baal.

21.9.2012

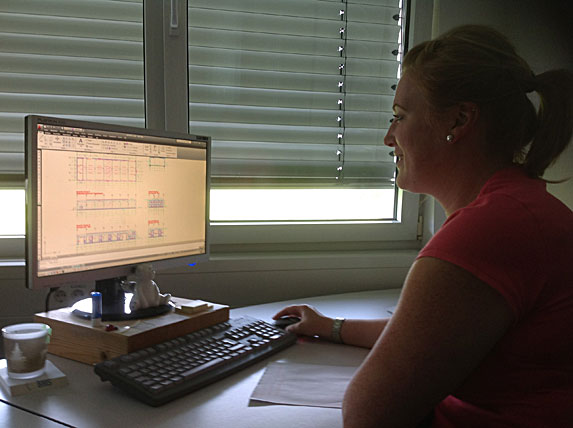

Bisher nie erwähnt und doch immer dabei! Unser Architekt Arne Lausch und Generalunternehmer Gunter Empersmann arbeiten im Hintergrund für die reibungslose Abwicklung.

24.9.2012

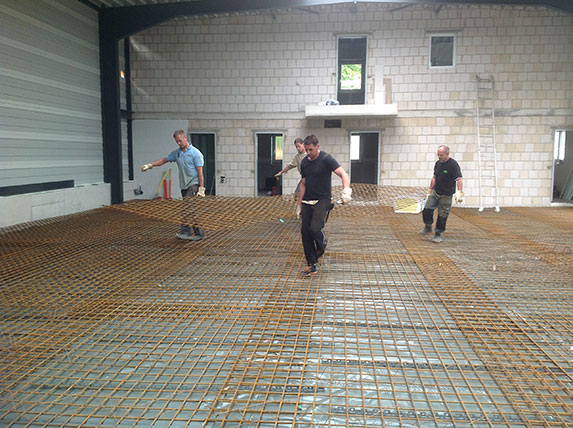

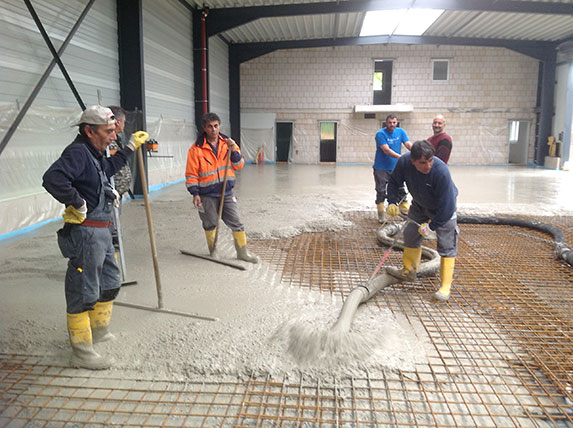

Die freundlichen Mitarbeiter der RBK-Industrieboden GmbH gießen die Bodenplatte.

25.9.2012

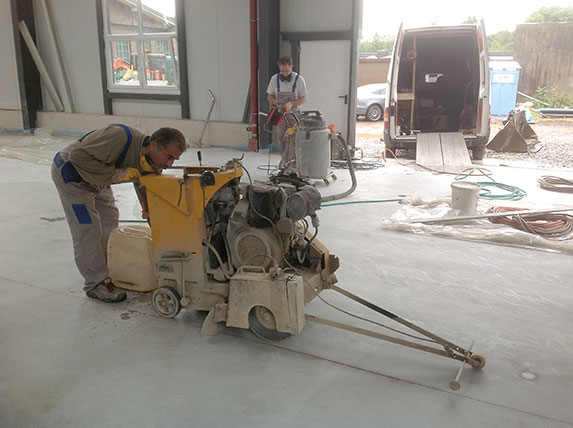

Der Fugenschnitt wird durch die Firma Uyanik Fugentechnik und Betonsanierung vorbereitet.

26.9.2012

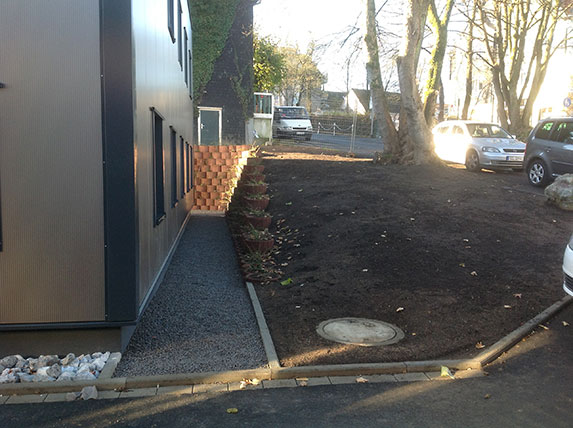

Die Gestaltung der Außenanlage wird besprochen.

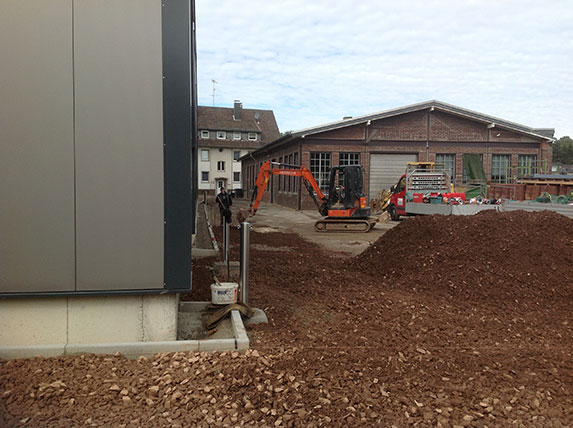

27.9.2012

Das Heizgerät wird montiert.

28.9.2012

An der Außenanlage wird gearbeitet.

1.10.2012

Es wird weiter an unserer neuen Zufahrt gearbeitet.

2.10.2012

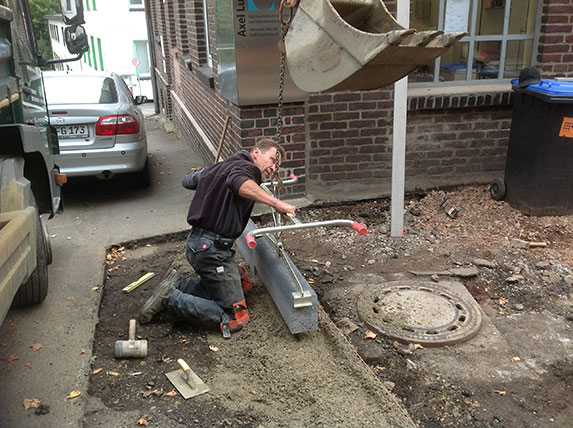

Herr Michael Stöcker von Tiefbau Jäger beim Setzen der Bordsteinkanten.

4.10.2012

Von den Mitarbeitern der Firma Kraut Elektro aus Remscheid wird unter körperlichem Einsatz eine Weitspannkabelbahn montiert.

5.10.2012

Die Vorbereitungen für die Hoffläche sind abgeschlossen. Nun können die Asphaltspezialisten kommen.

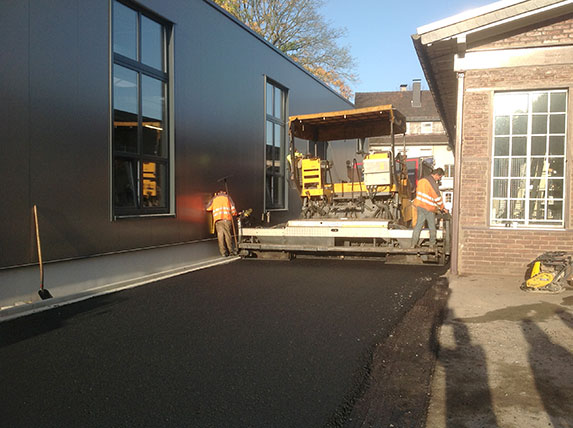

8.10.2012

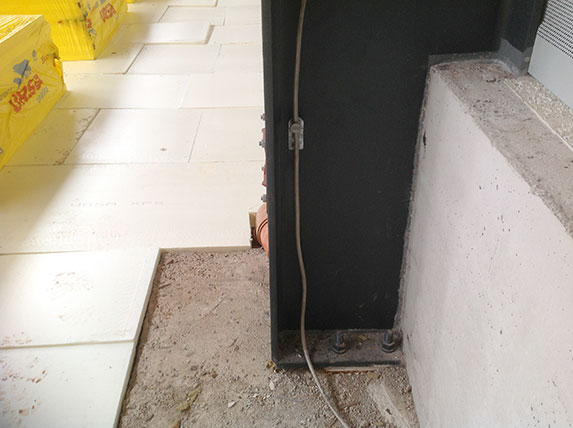

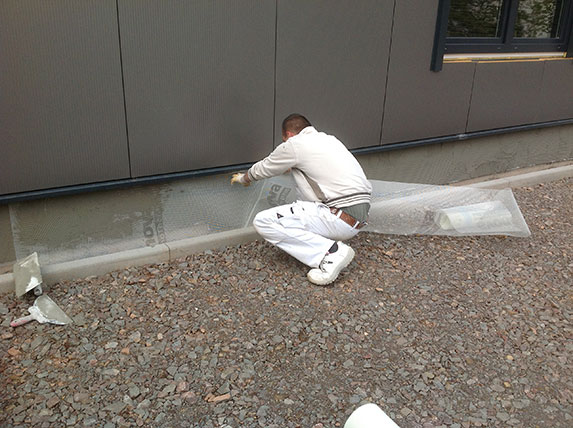

Die Sockel werden von Firma Rüdiger Metzner mit Styrodur verkleidet und anschießend mit Gewebe eingebettet.

9.10.2012

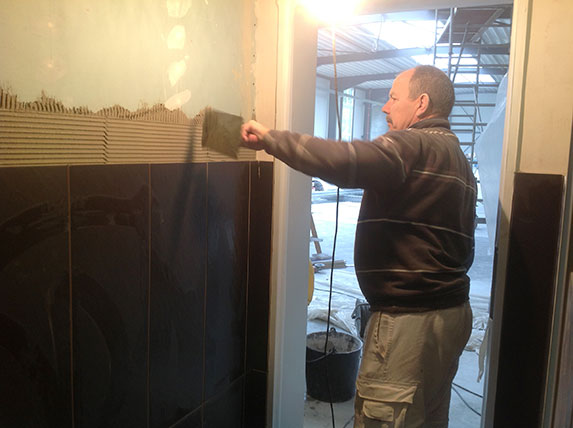

Hans Schulten von der gleichnamigen Firma ist mit den Fliesenarbeiten dabei.

10.10.2012

Die Giebelwand ist gestrichen und die Weitspannkabelbahn montiert. Schritt für Schritt geht es vorwärts.

11.10.2012

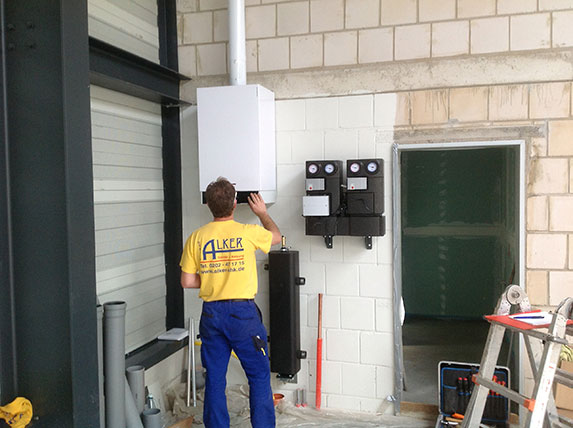

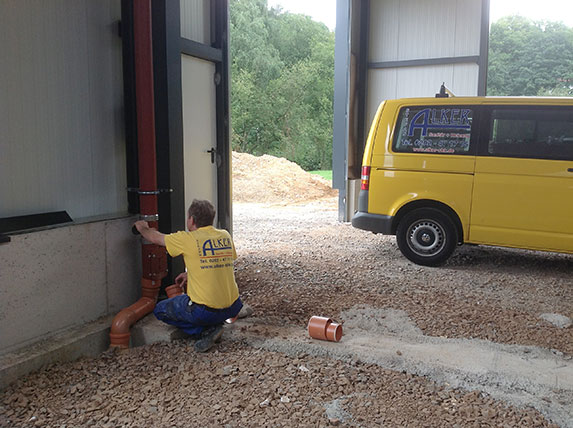

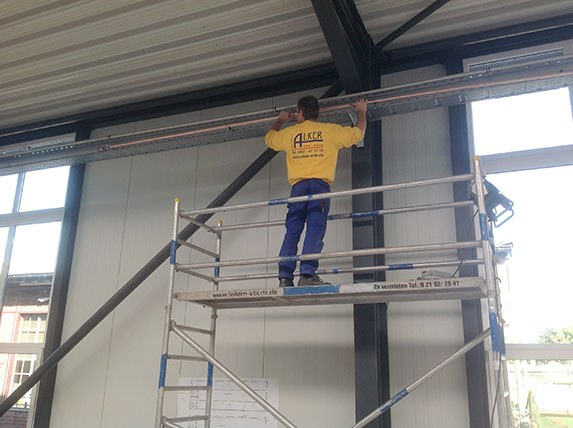

An der Weitspannkabelbahn werden vom Installateur Stefan Alker eine Luftringleitung und eine Wasserleitung für die Maschinen verlegt.

12.10.2012

Auch noch eine Stunde vor Feierabend und dem beginnenden Wochenende arbeiten die Handwerker hoch motiviert.

15.10.2012

Die Stromkästen sind montiert, und an der Vor- und Rücklaufleitung für die Heizgebläse wird gearbeitet.

16.10.2012

Die Heizgebläse werden montiert.

17.10.2012

Die Anschlussleitungen für die Maschinen werden verlegt.

18.10.2012

Die Elektrik für die Heizlüfter wird angeschlossen.

19.10.2012

Die Installationsarbeiten nehmen noch einige Tage in Anspruch.

22.10.2012

Die Einfahrt wird mit einem Fertiger von Teerhof GmbH aus Wuppertal asphaltiert.

23.10.2012

Der Hallensockel wird gestrichen.

24.10.2012

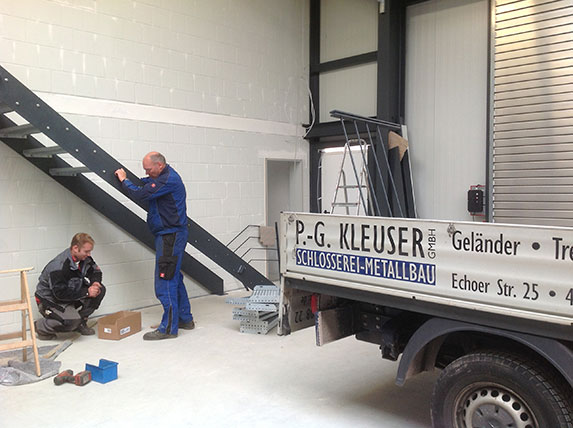

Die Treppe wird vom Firmeninhaber der Schlosserei P.-G. Kleuser GmbH aus Wuppertal zusammen mit seinem Mitarbeiter Alexander Lippert montiert.

25.10.2012

Der Fliesenleger und die Elektriker bei der Arbeit.

26.10.2012

Zügig und sauber verlegt Hans Schulten die großformatigen Fliesen im zukünftigen Programmierraum.

29.10.2012

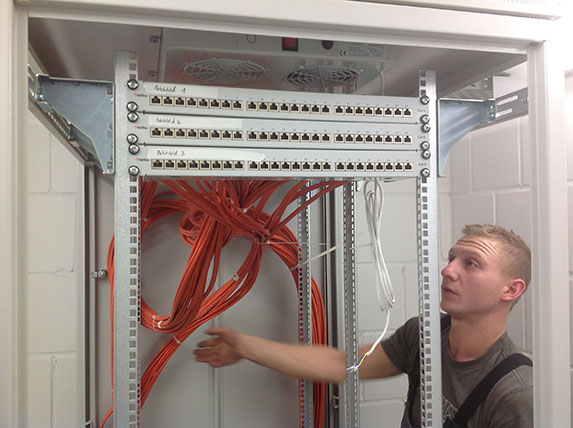

Die letzten Leitungen werden zum Hauptverteilerschrank verlegt.

30.10.2012

Herr Hansjörg Müller von Kraut Elektro GmbH beim Auflegen der Leitungen am Hauptverteilerschrank.

31.10.2012

Die Kranschienen werden aufgehängt.

2.11.2012

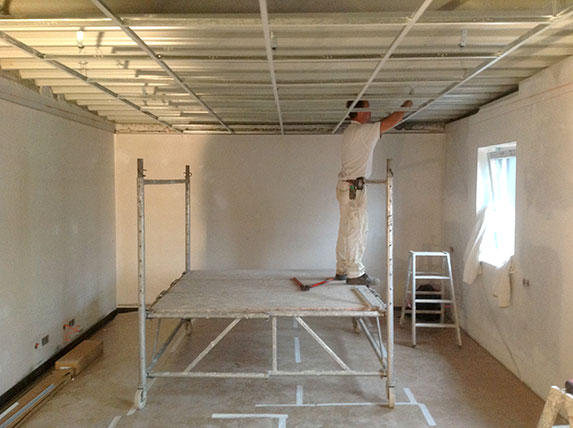

In den oberen Büroräumen wird eine Rasterdecke abgehängt.

5.11.2012

Mit einem Kugelstrahlgerät wird der Hallenboden für die Bodenbeschichtung vorbereitet.

6.11.2012

Die Mitarbeiter der Firma RESIFLOR aus Solingen tragen einen Grundierspachtel auf.

7.11.2012

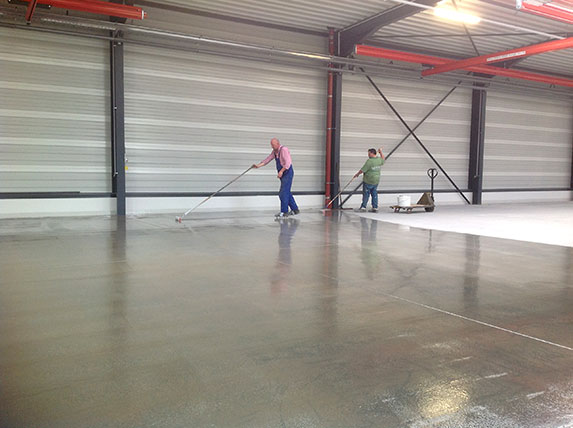

Eine farbige Deckversiegelung aus Epoxydharz wird aufgetragen.

8.11.2012

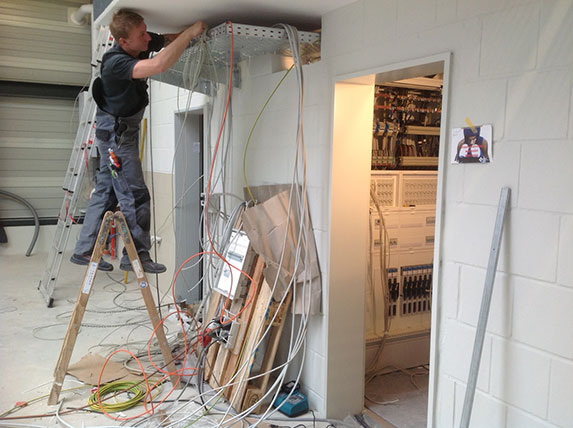

Die Patchfelder werden im Serverschrank montiert.

9.11.2012

Die letzten Handwerkerarbeiten werden verrichtet.

10.11.2012

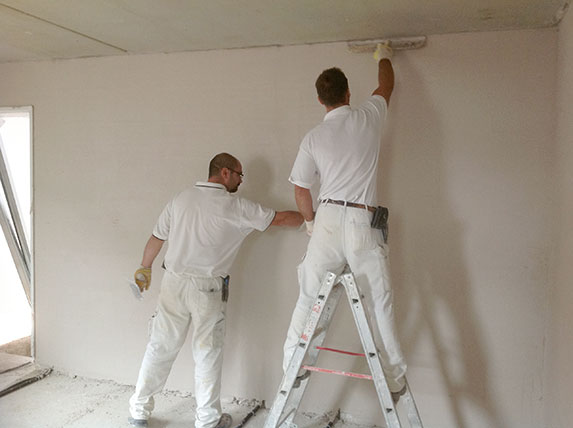

Der Hans, der kann's. Allround-Handwerker Hans Schulten tapeziert die Büroräume.

12.11.2012

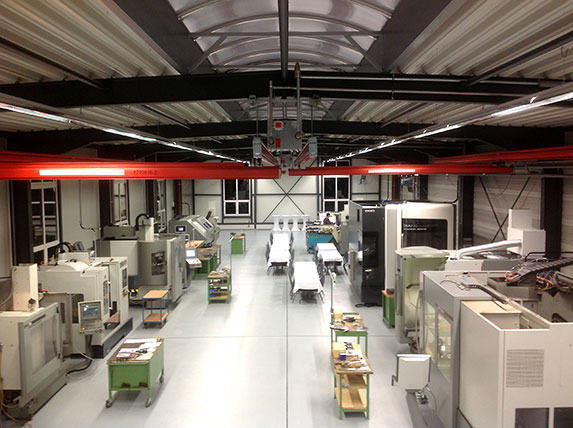

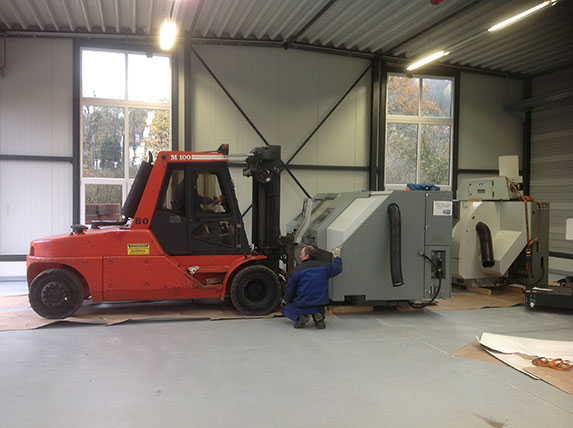

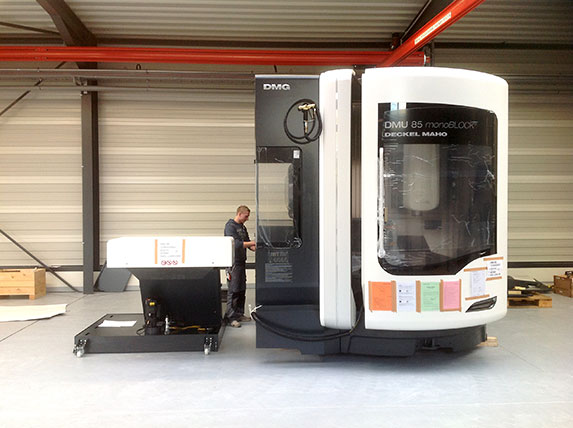

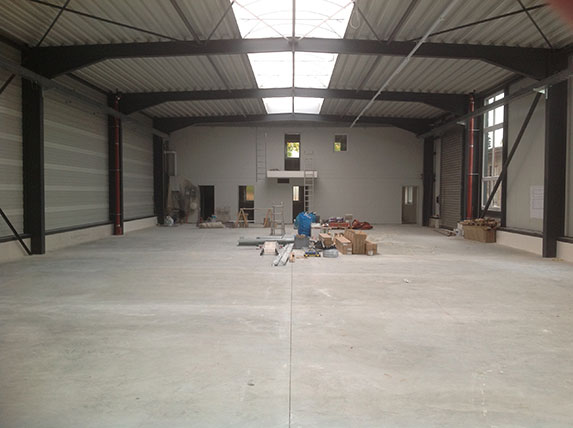

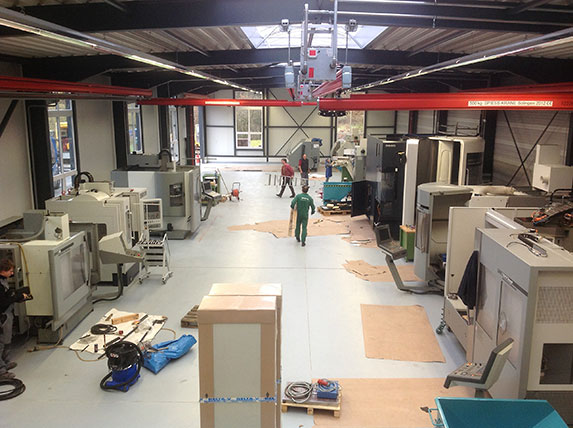

Unsere Produktionshalle ist fertig, und die neue 5-Achsen-Simultanfräsmaschine steht.
Damit endet unsere Chronik. Mit dem heutigen Tage beginnt der Umzug der Maschinen, und wir haben noch spannende Tage bis zur Halleneinweihung vor uns. Am 23.11.2012 findet von 10.00–16.00 Uhr unser Tag der Offenen Tür statt.

Sie sind herzlich eingeladen. Wir freuen uns auf Ihren Besuch!

Danke.

An dieser Stelle bedanken wir uns bei allen, die uns mit Taten und schönen Worten unterstützt haben. Wir bedanken uns beim Architekturbüro Arne Lausch und dem Generalunternehmer Gunter Empersmann für die reibungslose Abwicklung des Bauprojekts und bei allen Handwerkern für die sauberen Arbeiten.

Weiteren Dank an die fleißigen Helfer, die im Hintergrund mitgewirkt haben. Bisher noch nicht erwähnt wurden:

Garten- und Landschaftsbau Alfred Tillmanns GmbH & Co.KG

Andreas Stutt, Computer- und Netzwerktechnik

Marcus Transport GmbH

Die Monteure zur Inbetriebnahme der Maschinen von DMG und B-A-T Industrieanlagen

Gebäudereinigung Wege

Jörg Niehaus, Grafikdesign + Medien

Unsere Einweihungsparty mit DJ Thomas und Sängerin Katrin Eggert

Unser freundliches Service-Team: Sophia, Maria und Jacki

→ Zum Anfang
→ Zum Beginn der Chronik
→ Danke
→ Einweihungsparty
